Ремонт остановлен
Ремонт остановлен
Стало известно о прекращении работ сразу на двух значимых для района соцобъектах: в главном корпусе ЦКБ и в здании, отданном детской киностудии «Поиск». Причина – невыполнение обязательств со стороны исполнителей. И в том, и в другом случае подрядчики были определены в результате конкурса.

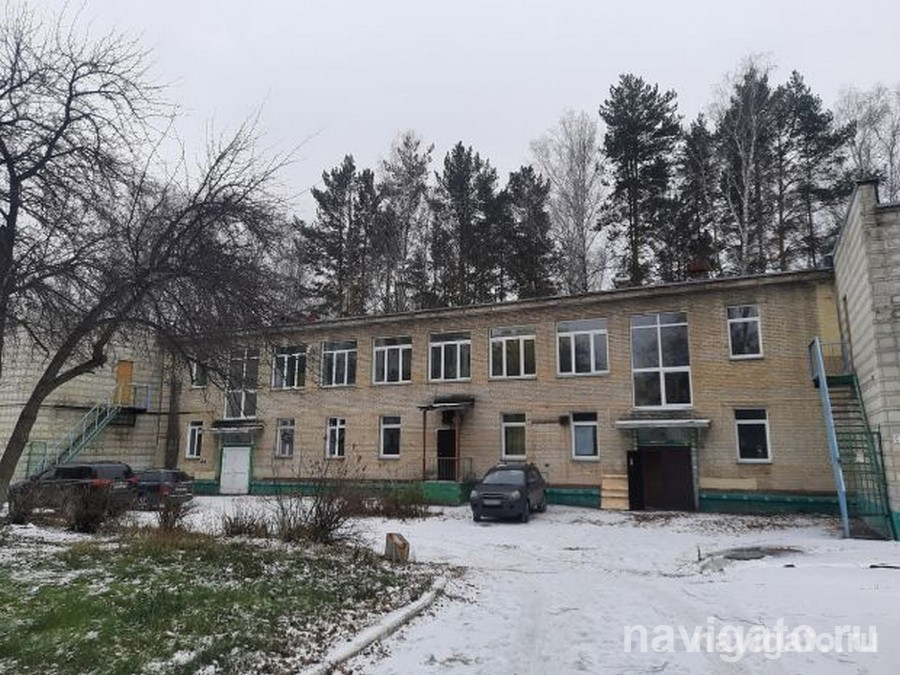

Здание бывшего детского сада №304 в Верхней зоне передали детской киностудии в июле 2023 года. На ремонт из городского бюджета выделили 30 млн рублей.
Согласно опубликованной на сайте госзакупок информации, контракт на демонтажные работы в здании детской киностудии «Поиск» был заключён 5 декабря 2023 года. Исполнитель – ООО СК «Юг-Мосстрой». Заказчик – муниципальное бюджетное учреждение культуры города Новосибирска детская киностудия «Поиск». Цена контракта составила 700 тыс. рублей. Однако победитель торгов запланированные демонтажные работы не провёл, в связи с чем руководство киностудии в одностороннем порядке отказалось от исполнения госконтракта.
Как рассказал директор учреждения Евгений Селиванов, кроме ремонта, нужна перепланировка – этого требуют особенности работы киностудии. Например, необходимо проводить павильонные съёмки, озвучивать фильмы, хранить и обслуживать оборудование, костюмы и реквизит. Но подрядчик едва приступил к демонтажу, выполнив его менее чем на треть. Соответственно, затормозились и дальнейшие виды работ. А между тем сроки сжатые, капитальный ремонт собирались выполнить до 1 сентября 2024 года. Когда будут проведены новые торги, пока не известно. Есть и ещё один вариант – включить невыполненный демонтаж в контракт, который будет заключаться по капремонту.
На неопределённый срок затягивается и сдача главного корпуса Центральной клинической больницы на ул. Пирогова. В УФАС обратился представитель ЦКБ с просьбой включить индивидуального предпринимателя ИП Майорова А.Н. в реестр недобросовестных поставщиков. В заявлении было указано, что предприниматель отказался исполнять контракт, который заключили на капремонт помещений.
Речь идёт о демонтажных работах в лечебной части здания на втором этаже. Контракт был заключён 14 ноября 2023 года на сумму 1,1 млн рублей. Всё выполнить и сдать объект подрядчик должен был до 15 декабря.
– 17 ноября 2023 года заказчиком в адрес подрядчика было направлено письмо с требованием приступить к выполнению работ в соответствии с условиями контракта. 20 ноября 2023 года заказчиком было получены письмо от подрядчика, согласно которому расценки не соответствуют фактически выполняемым работам. При этом к выполнению работ подрядчик так и не приступил, – следует из документов УФАС по НСО.
Так как изменить расценки было уже невозможно, заказчик уведомил об этом подрядчика и потребовал начать работы, однако 23 ноября подрядчик сообщил об одностороннем отказе от исполнения контракта. Тогда представители ЦКБ обратились в УФАС.
В ответ на запрос антимонопольного органа ИП Майоров А.Н. пояснил, что препятствием к выполнению работ было несоответствие применённых в локальном сметном расчёте расценок реальному состоянию объекта ГБУЗ НСО «ЦКБ». Документами были предусмотрены работы по разборке кирпичных перегородок на отдельные кирпичи, работы по демонтажу-устройству подвесных потолков из гипсокартонных листов. При этом подрядчик не представил сведений, подтверждающих невозможность выполнения контракта, но и к работам не приступил, сообщили в УФАС.
Рассмотрев все обстоятельства по делу, комиссия приняла решение внести ИП Майоров А.Н. в реестр недобросовестных поставщиков сроком на два года. Решение может быть обжаловано в арбитражный суд в течение трёх месяцев.
М. Мезина
