    Наружное освещение реконструируют еще на трех улицах Советского района

    Наружное освещение реконструируют еще на трех улицах Советского района

    Наружное освещение реконструируют еще на трех улицах Советского района

    В 2024 году началась реализация проекта по модернизации систем уличного освещения. Главный принцип на основных магистралях – убрать под землю провода со столбов уличного освещения. Советский район стал пилотным проектом, после проведения конкурса начались ремонтные работы на пяти улицах.

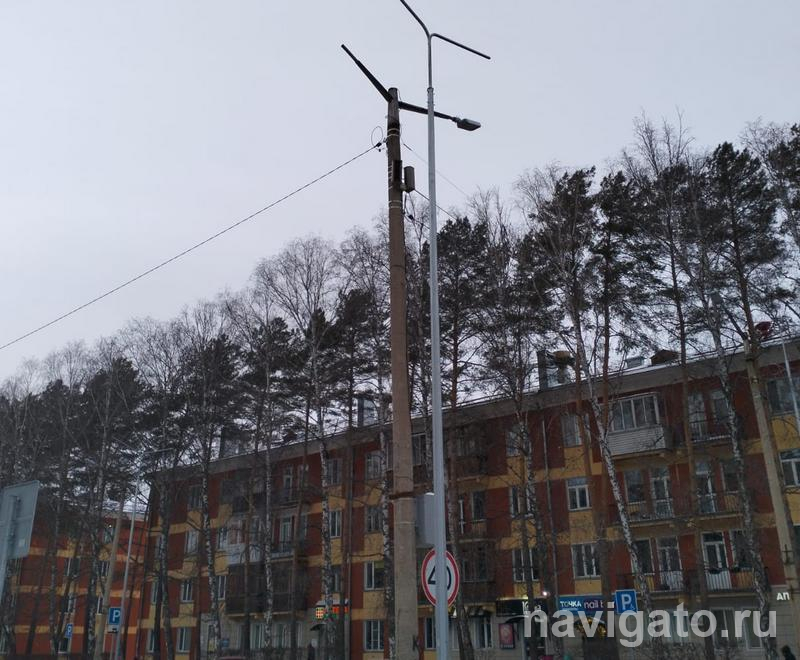

    На проспекте Строителей реконструированное освещение начало работать с 25 декабря 2024 года. На этот год запланирован демонтаж старых опор, восстановление газонов и тротуаров.

    – На Морском проспекте выполнены земляные работы, установлено 100 опор, проложена канализация для размещения кабельных линий, установлены шкафы управления, ведутся пуско-наладочные работы. До конца февраля планируем включить эту линию в работу, – сообщил и.о. начальника департамента транспорта и дорожно-благоустроительного комплекса мэрии Новосибирска Валерий Жарков.

    Также продолжаются работы на улице Терешковой. Здесь заменены питающие кабели, установлено 27 опор, шкафы управления, выполняется монтаж питающих линий и светильников. На Героев Труда установлено 37 опор, смонтировано 70 светильников. На Университетском проспекте планируется установить 40 композитных опор, а на улице Пирогова – 36.

    Напомним, работы ведет подрядная организация из Уфы. По контракту было необходимо провести работы на пяти улицах района, но в результате конкурсных процедур была понижена стоимость проводимых работ. На сэкономленные средства проведен второй конкурс, и теперь освещение заменят на улицах Героев Труда, Правды и Детском проезде. По первому контракту завершение работ намечено на 31 августа, по второму – на июль 2025 года.

    В будущем, когда будет отремонтирован проспект Академика Лаврентьева, власти планируют модернизировать и линию наружного освещения. Сейчас ведутся проектные работы, которые завершатся в первом полугодии 2025 года.

    По информации пресс-центра мэрии Новосибирска
